蓝光·林肯公园工程播报丨时光清浅秋意浓 一砖一瓦筑幸福
蓝光·林肯公园一期完美交付
二、三、四期还会远吗
风吹萤火,初秋微凉
建设者们饱满的激情从不曾褪去
匠心刻画,如期修筑
只为一个理想的家
蓝光·林肯公园二期工程进度
1栋
公共区域墙地砖完成60%,石膏板腻子刮白完成70%;批量精装修吊顶完成27-3层,墙地砖完成6个标准层层,腻子刮白完成7层,套内门材料进场40%;交付样板房墙地砖、石材、乳胶漆、不锈钢、灯具完成
2栋
公共区域墙地砖完成40%,石膏板腻子刮白完成30%;批量精装修吊顶完成 10 层、腻子刮白完成3层、墙地砖完成3层,工作面26-10层移交精装单位、空调室内主机安装完成80%
3栋
外立面玻璃安装完成;公共区域吊顶完成、墙地砖完成30%;批量精装修地坪工作面移交完成,施工完成12层。批量精装修工作面移交完成10层;吊顶样板施工完成,墙地砖进场10%
4栋
外立面玻璃安装完成40%;公共区域吊顶完成、墙地砖完成40%;批量精装修地坪工作面移交完成,施工27-2层。批量精装修工作面移交完成10层;吊顶样板施工完成,墙地砖进场10%。
地下室安装
消防安装工作完成,达到设备调试要求;土建收口完成,刮白完成95%;集水坑设备安装完成
自来水
总平段总管与市政段开挖预埋完成40%
供配电

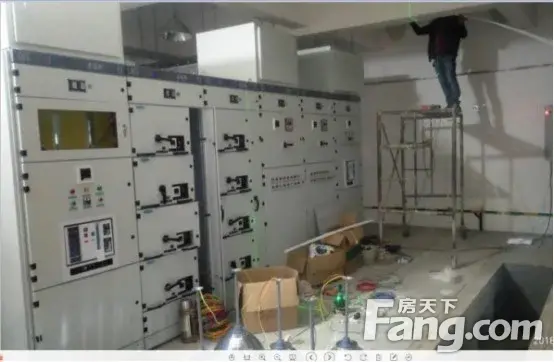

所有设备安装完成;10KV主电缆敷设完成;9月30日前通电
燃气
总平段总管与市政段二次开挖预埋完成20%
总平

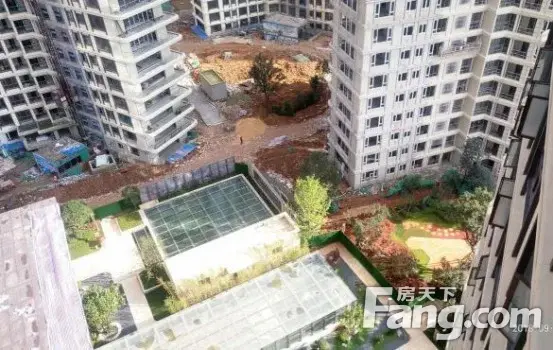

总平道路砼施工完成,总平管网完成80%;景观单位土建施工完成60%,车库钢结构雨棚钢结构完成30%
幼儿园外墙GRC安装完成,外墙腻子刮完;室内装饰吊顶施工完成,腻子刮白完成20%,墙地砖施工样板
蓝光·林肯公园三期工程进度

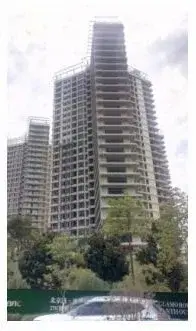

1#楼主体结构于8月22日封顶;砌体施工至28层;栏杆施工2-12层消防楼梯安装完成;铝合金门窗施工至19层外窗框安装;涂料外墙腻子至30层
2#楼主体结构于8月13日封顶;砌体施工至20层;栏杆施工至10层;防火窗施工至11层;铝合金门窗施工至15层外窗框安装;涂料外墙腻子施工至30层
3#楼主体结构于5月10日封顶;砌体完成;栏杆安装完成;涂料外墙腻子已完成
4#楼主体施工5月13日封顶完成;女儿墙砌筑完成,楼层砌体3-31层奇数层完成,2-30层偶数层完成;栏杆至34层;铝合金窗至34层;防火窗未开始;涂料外墙腻子9-34层已完成
5栋
5#楼主体施工于5月8日封顶;砌体1-33层奇数层完成,2-32层偶数层完成,阳台栏杆至29层;铝合金窗、防火窗至34层;外墙腻子1-34层已完成
6栋
6#楼主体结构于2018年8月13日封顶;砌体1-27层完成;阳台栏杆至20层;铝合金窗、防火窗8-31层安装完成;涂料外墙腻子完成
7栋
7#楼主体结构6月10日封顶,;砌体1-3层施工完成;斜屋面找平已完成
8栋
1层砌体施工完成,2层砌体施工完成40%
地下室
负一层砌体施工完成,负二层施工完成20%
蓝光·林肯公园四期工程进度

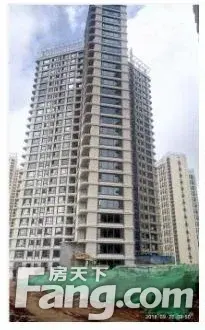

主体施工A区9层梁板完成,B区10剪力墙、柱施工
筏板基础浇筑完成
主体34层封顶施工,砌体23层,室内楼梯栏杆19层,窗26层,厨卫反坎二次浇筑至29层
已封顶,砌体施工27层,室内楼梯栏杆3层,窗29层,29层室内楼梯植筋
主体施工8层墙柱9层底板
风轻云淡,岁月安好
家的样子越来越清晰
你的满怀期待
我们定不会辜负
蓝光
更懂生活 更懂你
没有房天下通行证?马上注册一个
蓝光·林肯公园工程播报丨时光清浅秋意浓 一砖一瓦筑幸福
蓝光·林肯公园一期完美交付
二、三、四期还会远吗
风吹萤火,初秋微凉
建设者们饱满的激情从不曾褪去
匠心刻画,如期修筑
只为一个理想的家
蓝光·林肯公园二期工程进度
1栋
公共区域墙地砖完成60%,石膏板腻子刮白完成70%;批量精装修吊顶完成27-3层,墙地砖完成6个标准层层,腻子刮白完成7层,套内门材料进场40%;交付样板房墙地砖、石材、乳胶漆、不锈钢、灯具完成
2栋
公共区域墙地砖完成40%,石膏板腻子刮白完成30%;批量精装修吊顶完成 10 层、腻子刮白完成3层、墙地砖完成3层,工作面26-10层移交精装单位、空调室内主机安装完成80%
3栋
外立面玻璃安装完成;公共区域吊顶完成、墙地砖完成30%;批量精装修地坪工作面移交完成,施工完成12层。批量精装修工作面移交完成10层;吊顶样板施工完成,墙地砖进场10%
4栋
外立面玻璃安装完成40%;公共区域吊顶完成、墙地砖完成40%;批量精装修地坪工作面移交完成,施工27-2层。批量精装修工作面移交完成10层;吊顶样板施工完成,墙地砖进场10%。
地下室安装
消防安装工作完成,达到设备调试要求;土建收口完成,刮白完成95%;集水坑设备安装完成
自来水
总平段总管与市政段开挖预埋完成40%
供配电
所有设备安装完成;10KV主电缆敷设完成;9月30日前通电
燃气
总平段总管与市政段二次开挖预埋完成20%
总平
总平道路砼施工完成,总平管网完成80%;景观单位土建施工完成60%,车库钢结构雨棚钢结构完成30%
幼儿园外墙GRC安装完成,外墙腻子刮完;室内装饰吊顶施工完成,腻子刮白完成20%,墙地砖施工样板
蓝光·林肯公园三期工程进度
1栋
1#楼主体结构于8月22日封顶;砌体施工至28层;栏杆施工2-12层消防楼梯安装完成;铝合金门窗施工至19层外窗框安装;涂料外墙腻子至30层
2栋
2#楼主体结构于8月13日封顶;砌体施工至20层;栏杆施工至10层;防火窗施工至11层;铝合金门窗施工至15层外窗框安装;涂料外墙腻子施工至30层
3栋
3#楼主体结构于5月10日封顶;砌体完成;栏杆安装完成;涂料外墙腻子已完成
4栋
4#楼主体施工5月13日封顶完成;女儿墙砌筑完成,楼层砌体3-31层奇数层完成,2-30层偶数层完成;栏杆至34层;铝合金窗至34层;防火窗未开始;涂料外墙腻子9-34层已完成
5栋
5#楼主体施工于5月8日封顶;砌体1-33层奇数层完成,2-32层偶数层完成,阳台栏杆至29层;铝合金窗、防火窗至34层;外墙腻子1-34层已完成
6栋
6#楼主体结构于2018年8月13日封顶;砌体1-27层完成;阳台栏杆至20层;铝合金窗、防火窗8-31层安装完成;涂料外墙腻子完成
7栋
7#楼主体结构6月10日封顶,;砌体1-3层施工完成;斜屋面找平已完成
8栋
1层砌体施工完成,2层砌体施工完成40%
地下室
负一层砌体施工完成,负二层施工完成20%
蓝光·林肯公园四期工程进度
1栋
主体施工A区9层梁板完成,B区10剪力墙、柱施工
2栋
筏板基础浇筑完成
3栋
主体34层封顶施工,砌体23层,室内楼梯栏杆19层,窗26层,厨卫反坎二次浇筑至29层
4栋
已封顶,砌体施工27层,室内楼梯栏杆3层,窗29层,29层室内楼梯植筋
5栋
主体施工8层墙柱9层底板
风轻云淡,岁月安好
家的样子越来越清晰
你的满怀期待
我们定不会辜负
蓝光
更懂生活 更懂你
